今年7月份以来,国网渭南供电公司积极发挥党建引领作用,协同各中心成立了党员突击队常驻现场,通过抓细标准化全过程管控、抓牢风险管控关键环节、抓紧工程建设任务目标、抓实现场疫情管控工作,聚力攻坚先后完成了该项目第一阶段自动化设备改造、第二阶段330千伏保护改造工作,涉及作业内容76项、三级作业风险41项,主要包括全站自动化设备、直流系统、22套330千伏保护、3套110千伏保护、64把刀闸一键顺控、233块SF6表计数字化改造等工作;搭车完成了330千伏西高线及西禹线迁改、2台主变绝缘化大修及排油注氮防误动改造、5台330千伏开关大修、变电一、二次设备及4条330千伏线路的综检工作;对应完成设备保供电巡视968人次、带电检测114次。
整个作业期间,面对现场三级作业风险密集和工期安排紧张的突出问题,公司严格落实计划节点稳步推进。

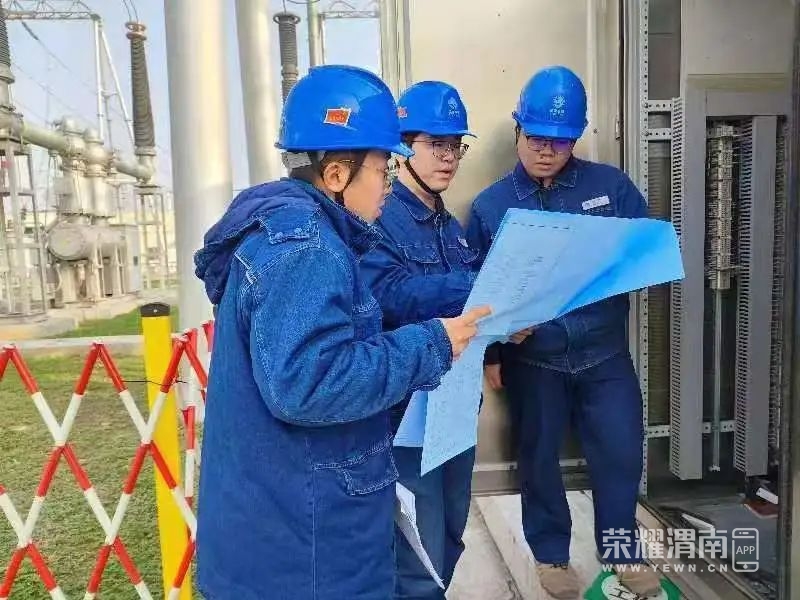

以330千伏综合自动化改造为主线,兼顾各项搭车作业,合理统筹疫情防控、人员承载力、作业流程及工序等因素,按日编排“330千伏西庄变综合自动化改造及搭车工作进度计划横道图”。

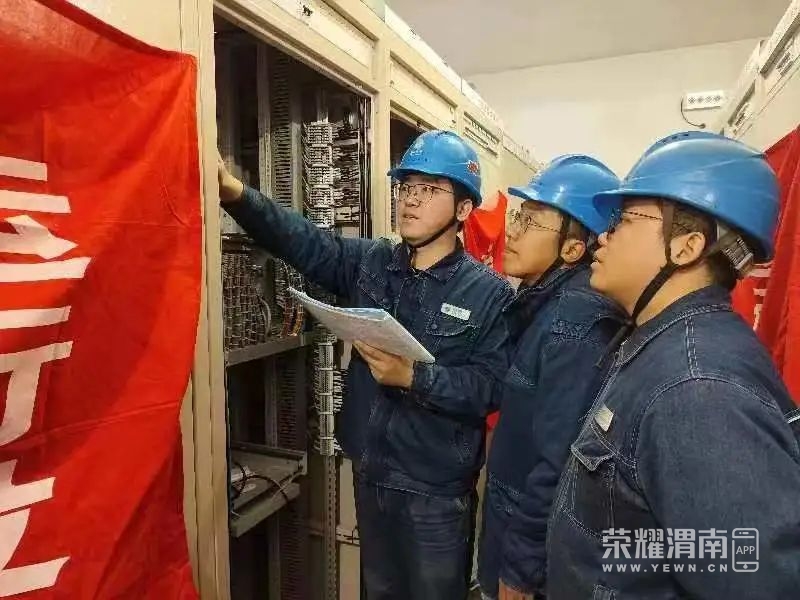

盯紧、看牢、跟进、监督全作业过程,重点严控二次安措执行、保护误操作、高压设备触电、线路高空作业等风险关键点。
坚持日控会机制,每日工作结束后组织各单位汇总当日完工情况、安排明日计划工作,协调作业现场存在的各种问题。
