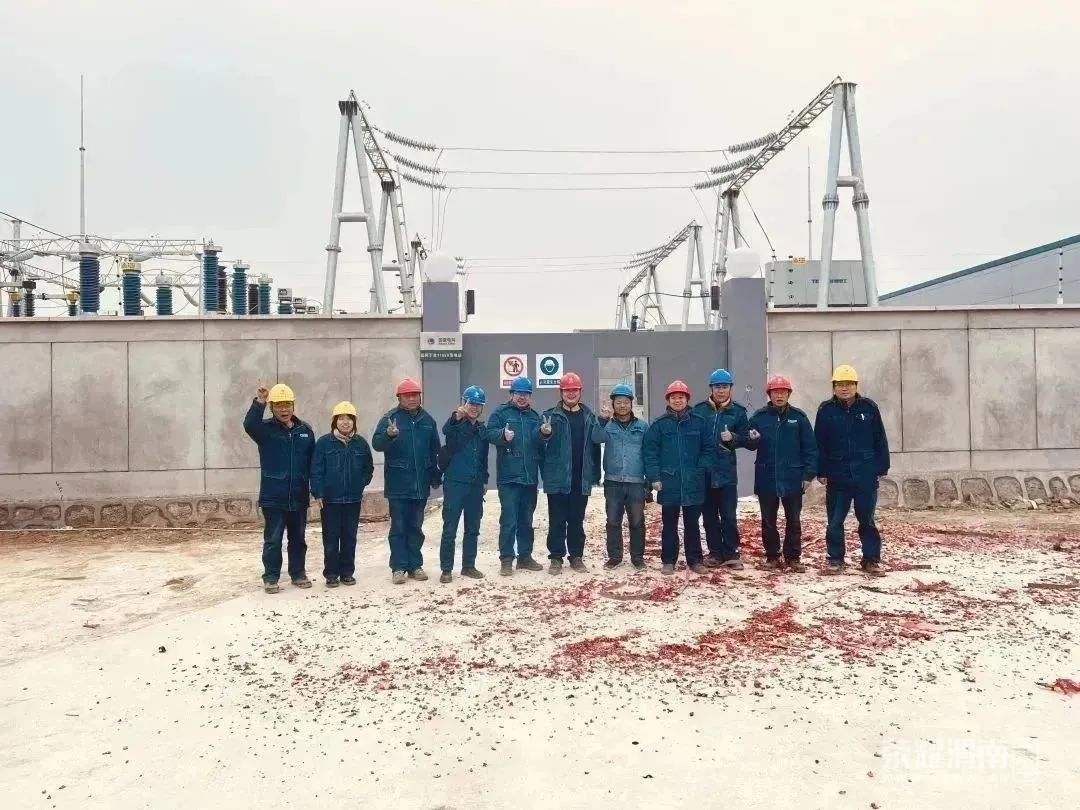

“2022年11月30日17时56分,下吉变启动成功,加入系统试运行;2022年11月30日17时56分,110千伏春下Ⅰ、Ⅱ线完成所有启动工作,加入系统试运行。”历经20多个小时,50余项操作流程,国网渭南供电公司110千伏下吉输变电工程正式启动投运。

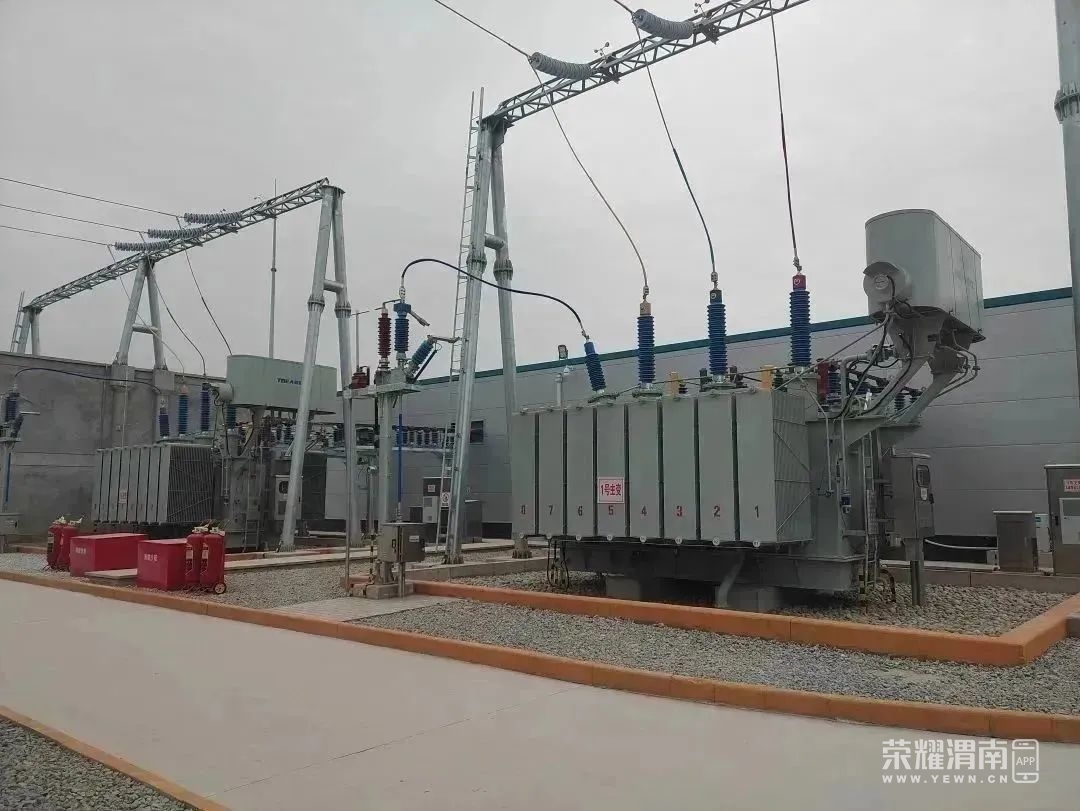

110千伏下吉变电站,坐落于渭南市临渭区葡萄之乡的下邽镇西关村,投运后将满足渭南北部经济技术不断发展的用电需要,优化渭河北岸区域110千伏网络构架,提高电网供电可靠性,缓解固市110千伏变的供电压力。

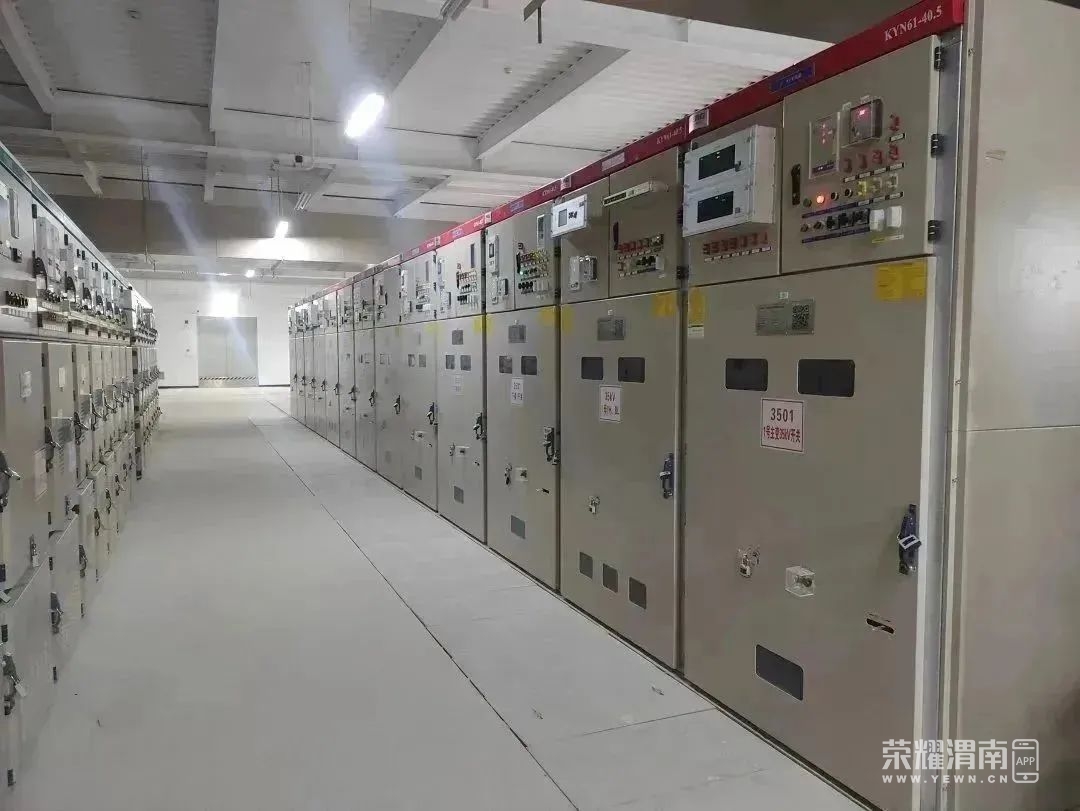

110千伏设备采用独立基础,户外SF6开关设备,35/10千伏综合配电室采用钢框架结构,钢筋混凝独立基础,高压设备采用成套开关柜设备,二次设备为独立预制舱设备,是一座户外结构的常规型智能变电站,工期历时11个月。 该工程110千伏本期、远期单母线分段接线,本期出线2回。35千伏本期、远期单母线分段接线,本期出线6回。10千伏本期采用单母线分段、远期单母三分段接线,本期出线16回。 精心策划 多方协同有序推进
下吉110千伏输变电工程作为国网渭南供电公司2022年重点建设项目之一。为确保该工程顺利投运,公司提前谋划、周密部署,组织实地进行勘察,优化施工方案,主要领导多次亲临施工现场,了解工程进展情况、现场安全管控、运维操作管理以及投运后电网运行方式调整等,鼓励大家在疫情期间要克服困难、顶住压力,严格落实省公司加强年底前安全管控十六项要求,为2023年渭南南、夏阳输变电工程有力有序开展打好基础。

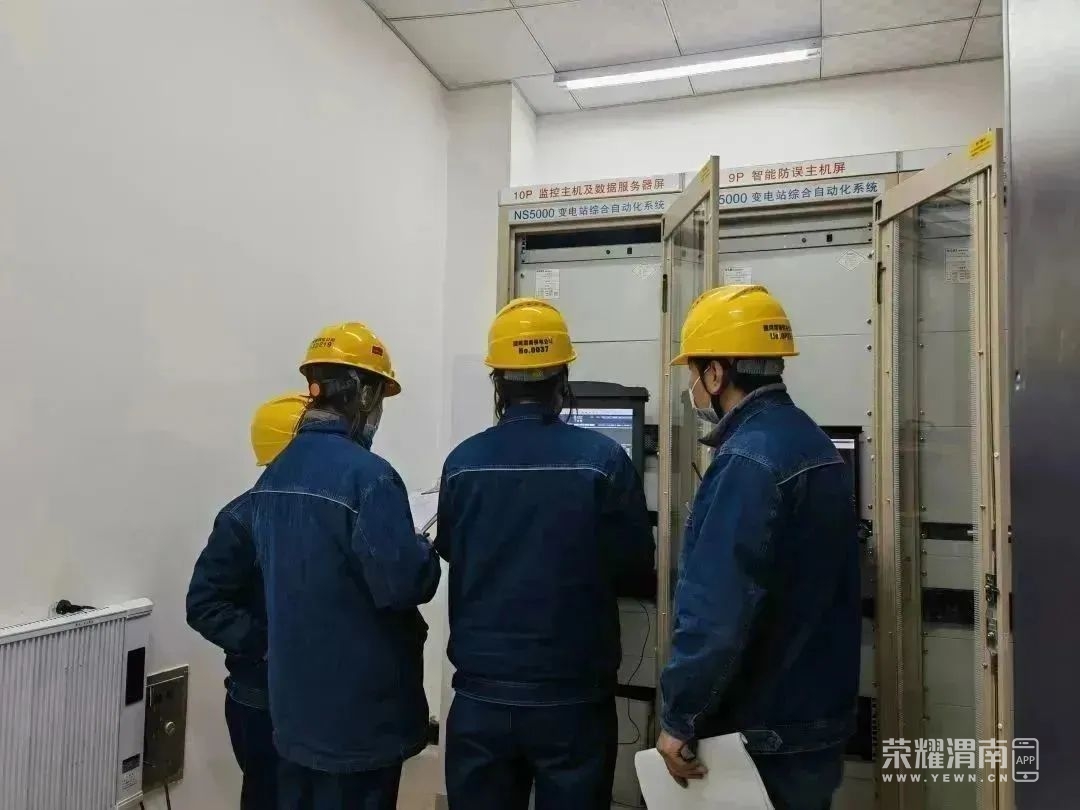

在投运前期,国网渭南供电公司统筹协调各参建单位,合理安排验收、启动等各项方案;多次联系各方厂家,组织各验收单位,对现场土建施工、变电一次设备、变电二次设备、计量、调试、安防、消防等方面进行全面验收和消缺整改。 创新管理 加快项目建设进度

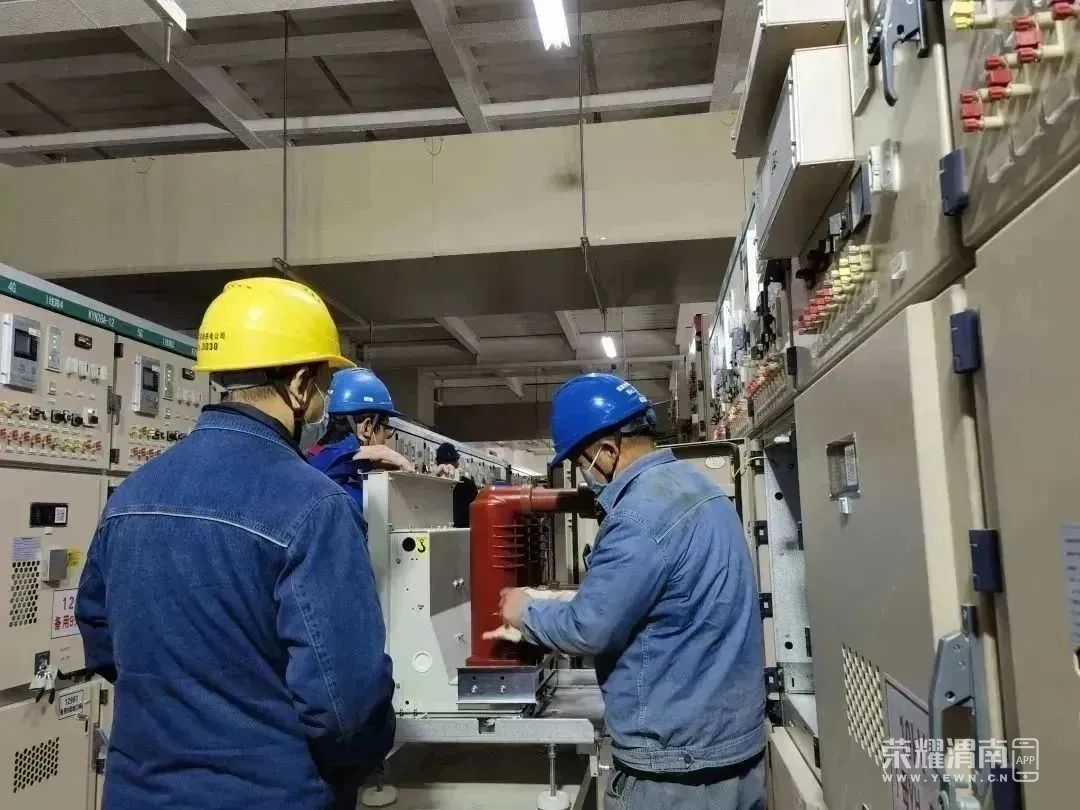

在紧张的施工任务面前,国网渭南供电公司积极组织骨干技术力量和施工队伍全力投入施工现场中。针对建设任务重、安全质量风险高、规范化要求高、施工环境复杂等困难,采取“班子成员+项目专责+施工班组”的管理模式,相关负责人全程跟进设计确认、图纸出具、设备排产到货、安装调试等环节,充分发挥了“一体化协同作战”的专业优势,进一步提升了工程管理效能。
参建人员通过联合办公、及时沟通、每日召开碰头会等方式,再度强化现场管理,推动施工进度深度融合,形成“1+1+1>3”的管理效果,有效提升了项目管理水平,加快了项目投产落地进度。 硬核管控 护航安全施工建设 为解决工期和安全之间的管理矛盾,国网渭南供电公司针对新建变电站施工特点,结合国网公司104条严重违章内容分专业进行细化、分解、落实,对项目风险进行全面识别,建立风险台账,针对性地采取管控措施。

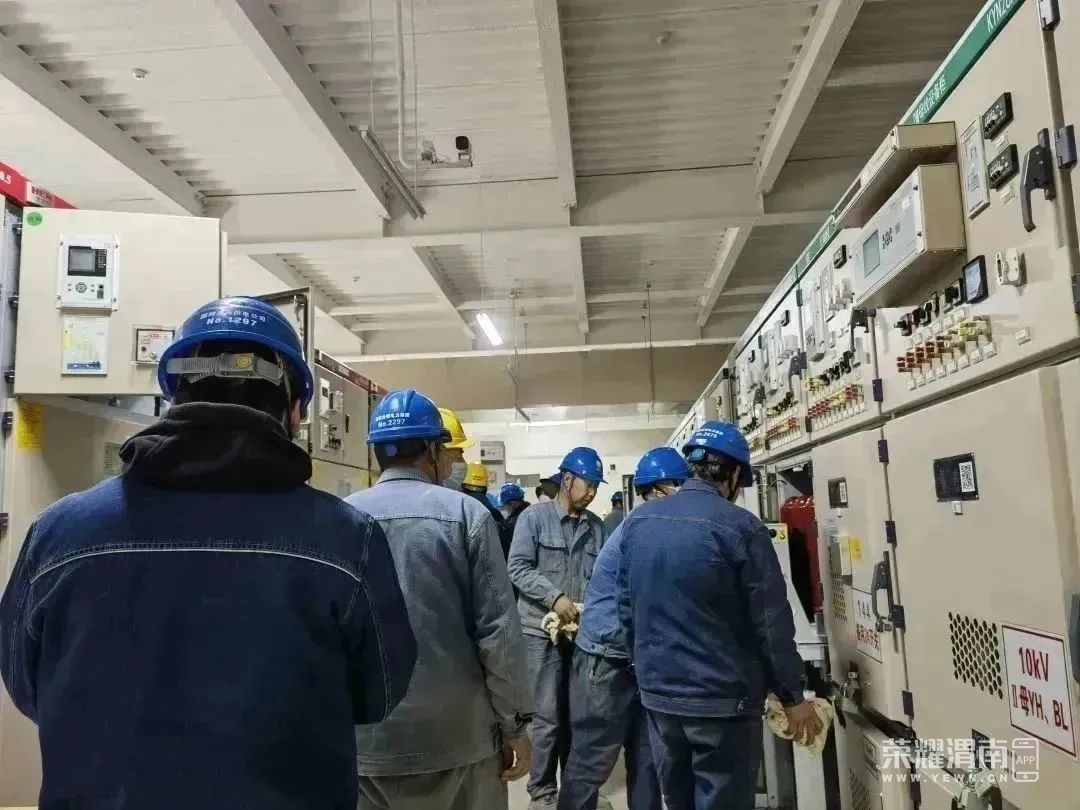

国网渭南供电公司组建施工项目部,落实作业层班组建设,制定管理计划,通过“四个管住”紧盯作业风险防控的薄弱环节,采取有效过硬控制措施,依靠严密的作业计划、有效的现场安全管控手段,全力防范人身安全风险,坚决杜绝“三类违章”。深刻吸取系统内外安全事故教训,狠抓安全提醒口诀、作业现场“十不干”等宣贯执行,全面应用安全管控中心视频监控平台。严格制定每道工序安全、质量和技术要求,以及完成的时间节点,全方位做到了精心组织、精细谋划、超前控制,牢牢掌握工程全局管理主动权,确保工程在安全、平稳的前提下,有序向前推进。 攻坚一线 “电网铁军”党旗飘扬
党旗所指,行动所向。面对“开局即冲刺,起步即决战”的新建110千伏下吉变电站,渭南公司实施“党建+电网建设”工程,把支部建在项目上,把党旗插在工地上,深化党建联建载体,充分发挥“一板一眼、一丝不苟、严谨细实、专业专注”的工作作风,不畏艰险、迎难而上,以强烈的责任意识和担当精神,确保了工程安全、优质、高效完成,坚决打赢迎峰度冬保电攻坚战。
面对施工建设期间突发的两轮疫情,一线参建党员坚守本职岗位,克服疫情影响,担当尽责奉献。为保证疫情防控工作与工程建设进度“两手抓、两不误”,参建党员同志主动请缨,10余名工作人员闭环工作,大家以站为家、以苦为荣,“30天奋战一线”的故事比比皆是。“关键时刻,我以身为共产党员而骄傲,以能参与这场里程碑计划的‘战斗’而自豪。”项目部施工负责人权张杰在投运现场感慨道。
扬帆破浪正当时,策马扬鞭踏新程。国网渭南供电公司将以下吉110千伏输变电工程的顺利投运为契机,踔厉奋发,笃行不怠,在岁末攻坚行动中,以优异成绩为渭南电网建设再立新功,助力地方社会经济高质量发展。 |
