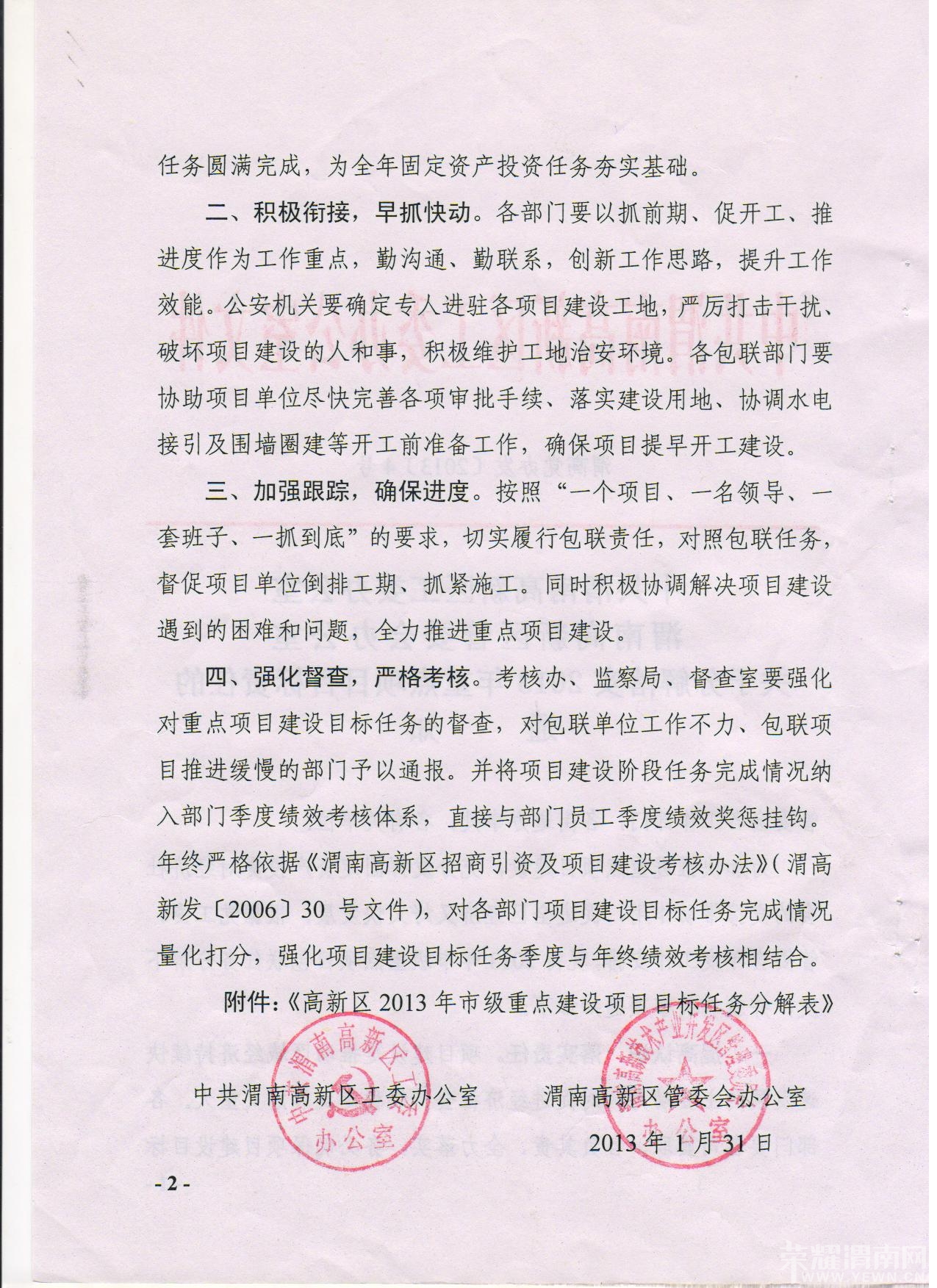

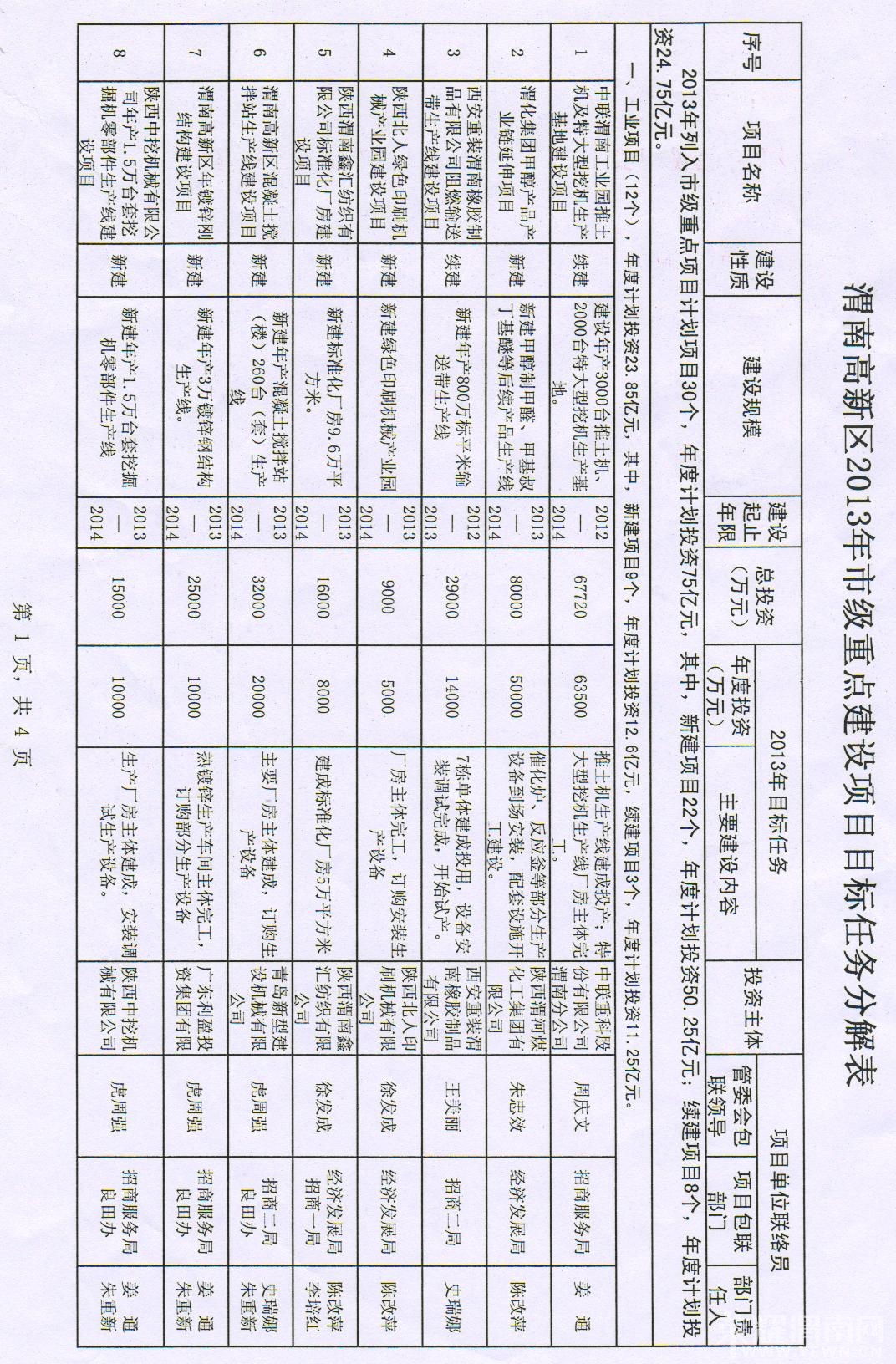

渭南市高新区重点项目工程一览 (其中许多项目在筹备阶段)我工程在列

工委办公室文件 001.jpg
工委办公室文件 002.jpg

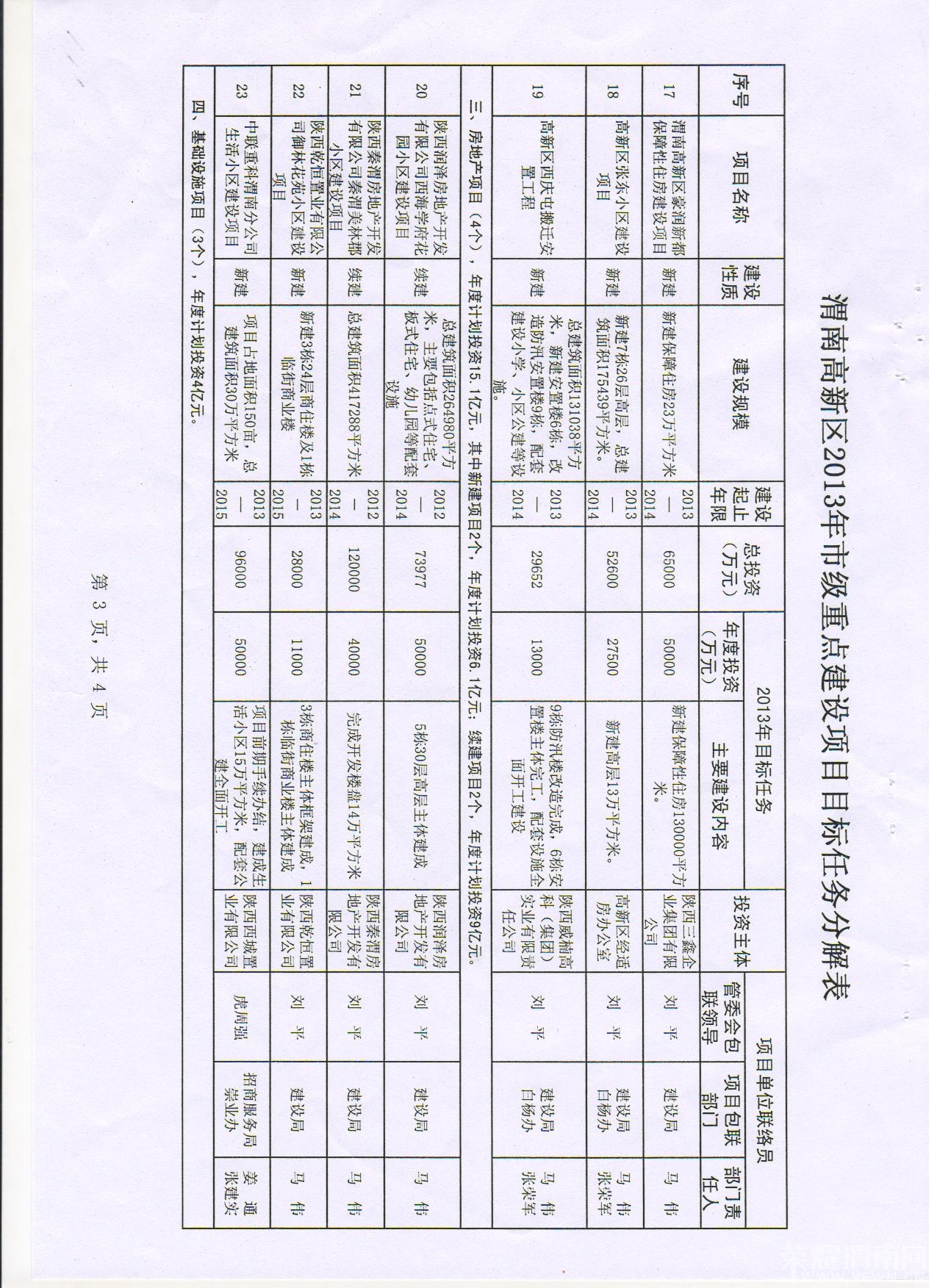

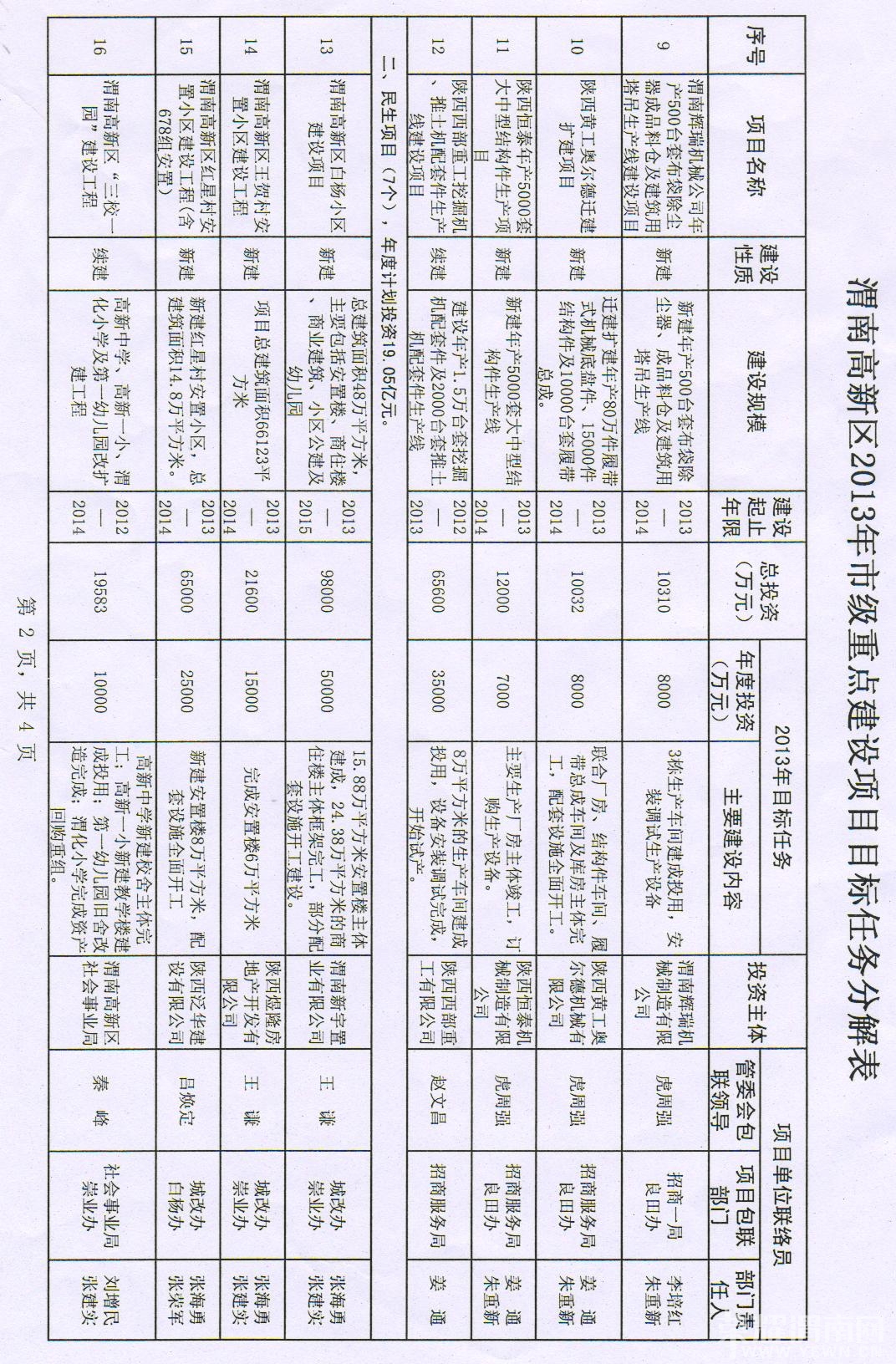

工委办公室文件 003.jpg

工委办公室文件 004.jpg
荣耀渭南网---每天我们都在影响这座城市!

该用户从未签到

发表于 2014-4-16 17:19 | 显示全部楼层
不错,希望每家楼盘都能做到这样
荣耀渭南网---每天我们都在影响这座城市!

签到天数: 23 天

[LV.4]偶尔看看III

 楼主| 发表于 2014-4-16 17:31 | 显示全部楼层
柔情似水 发表于 2014-4-16 17:19
不错,希望每家楼盘都能做到这样

谢谢您的关注,我们一定会再接再励的
荣耀渭南网---每天我们都在影响这座城市!

该用户从未签到

发表于 2014-4-16 17:31 | 显示全部楼层
应该是好多家房地产被查吧?呵呵真好,又有一家可以让我们平常百姓可以放心买房的开发商了!“世纪之门”不错不错,顶一下!
荣耀渭南网---每天我们都在影响这座城市!

签到天数: 23 天

[LV.4]偶尔看看III

 楼主| 发表于 2014-4-16 17:44 | 显示全部楼层

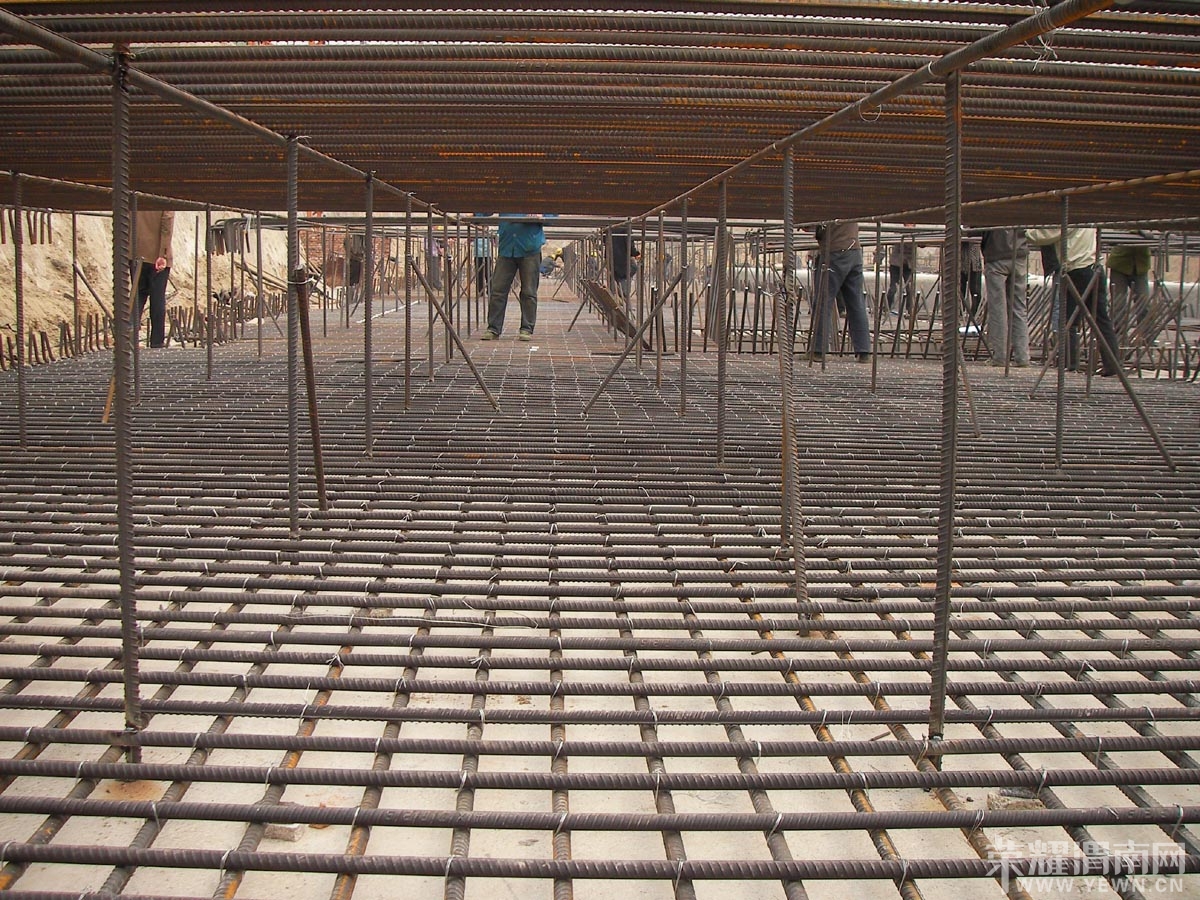

工程刚开始时没有相机,在此公布一下自己私下写的工作日志

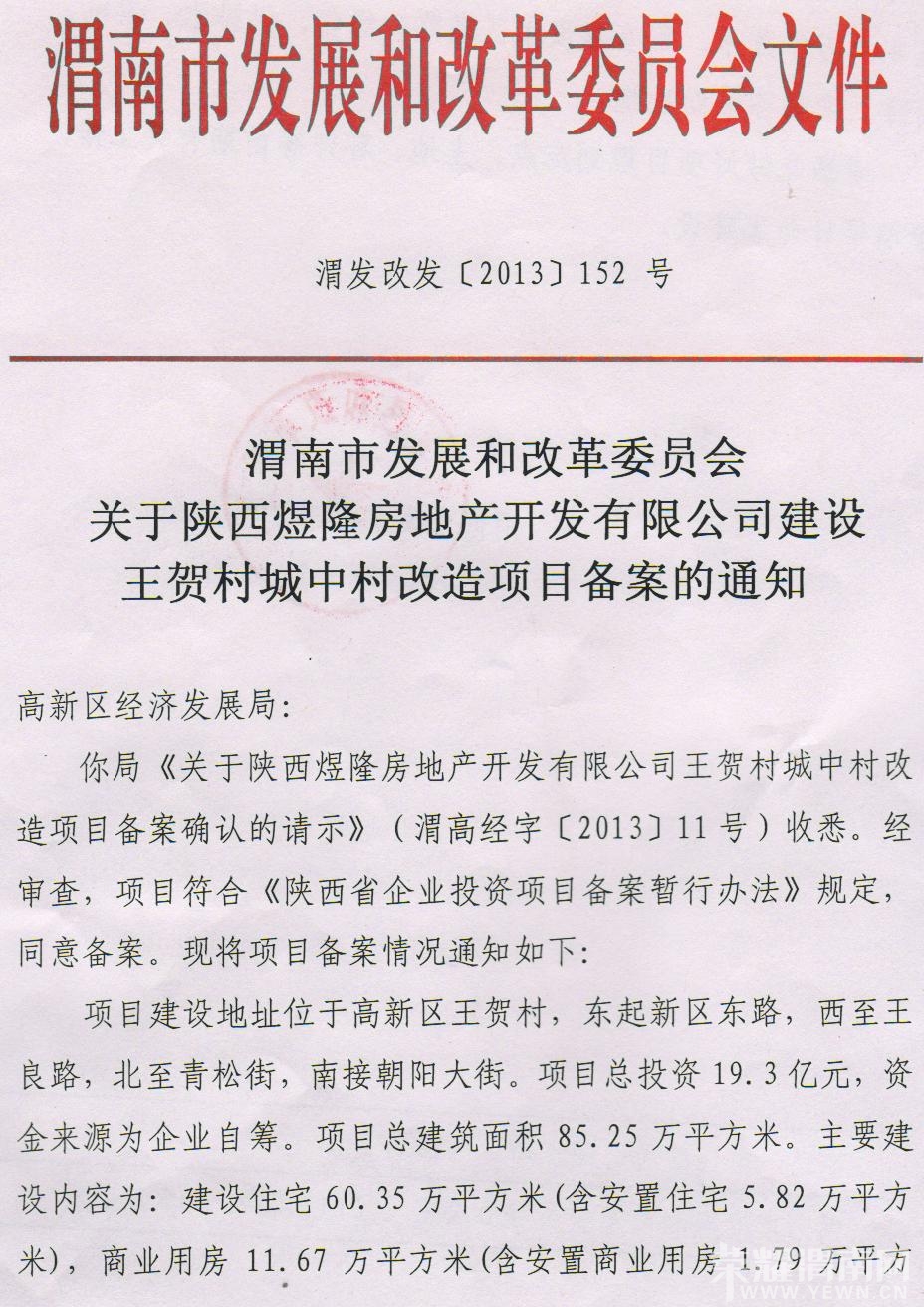

王贺村城中村改造项目
工作日志
一、   打桩CFG
CFG桩打桩机进入场地后,由于泵车关系(现场28米泵车换华县26米),晚上:6点开始作业,至凌晨0548完成。
打桩4组,每组7根共28送混凝土10车次,每车8方,共计:混凝土75,沙浆1车次,共计:沙浆2
2012年9月29日
二、   零活包工头李工
1、        电房围墙
大工3人,小工2人,一天半
大工3人,小工3人,一天。共计2.5
2、         工地围墙
围墙不计工,按米结算12每米8524每米120。(未完工)
3、        工地厕所完工
4、        工地引水、采购管材、接引水管。
5、        工地砖、沙转运、挖树、移大门、封大门围墙。
三、   工地雇用机械
1、        吊车
灌注桩吊钢笼,灌注时吊导管。结算灌注完成每根500
2、        挖泥小挖机
掏泥池以及挖桩间土每天2抬班,结算按每天2600
3、        拉水车
供给施工队用水,结算按每车180元(10方水
四、   配电房集装箱
属带电设备需手工除锈。包活2000
五、   灌注桩
8:00至晚22:08分时,灌注完成桩基2根。送混凝土4车次,共计:混凝土28。混凝土标号C45
吊车完成灌注桩2根。
挖机工作1天。
拉水车10车水。
2012年10月4日
          早8:00至晚23:00时,灌注完成桩基3根(实为4根,钻头掉坑孔未灌注)。送混凝土6车次,共计:混凝土42,累计车次:10车次,累计方量:混凝土70。混凝土标号C45
吊车完成灌注桩3根。
挖机工作1天。
拉水车8车水。
2012年10月5日
8:00至凌晨0:40时,灌注完成桩基3根。送混凝土6车次,共计:混凝土40.5。累计车次:16车次,累计方量:110.5方。混凝土标号C45
吊车完成灌注桩3根。
挖机工作1天。
拉水车10车水。
另:桩长由32米改变成28米后,锚桩M6问题有2
1、                           钢笼下好,坑内回沙。钢笼拔不出,清孔未净。造成12.5混凝土3未灌注。
2、                           灌注混凝土拆管(拔管)过快过长,导致水从灌注导管中溢出,未能达到灌注操作标准。
鉴于以上两种情况的出现,后期调整,做出一下方案:
1、                       需要清孔,钢笼拔不出方案①:联系大于50吨吊车,钢笼必须拔出。避免出现坑孔未清净以及混凝土未灌完,该桩达不到检测标准而报废。         方案②:将钢笼长出部分切割,洗井清孔后,灌注混凝土,焊接钢笼。(此桩采用该方案,效果不明显)
2、                       拆管拔管不能过快过长,每次拔管拆管只能拆卸一根导管,超过一根不能拆卸。
﹡﹡重要:施工方(史工)保证M6号灌注桩桩基达标,负全部责任,若不达标,重新补桩,费用由施工方承担。
2012年10月6日
8:0022:30分时,灌注完成桩基3根。送混凝土6车次,共计:混凝土35.3,累计车次:22车次,累计方量:145.8。混凝土标号C45
吊车完成灌注桩3根。
挖机工作1天。
拉水车10车水。
雇佣民工清扫马路1
107日大事件
早上甲方、监理方、施工方三方开会共同讨论商议的各项问题、制定的各项规章规范未能在施工方工长(史工)的思想中引起重视,规章规范未能贯彻落实,甲方(张工)现场指出的问题,要求施工方(史工)必须按照我方规定严格施工
①、                      甲方要求更换施工方工长,下午马总带新工长(刘工)来至项目工地。
②、                      施工方工长史工向甲方、监理方提供M6号桩基工程质量保证报告。
2012年10月7日
8:00到下午5:00完成桩基1根。送混凝土2车次,共计混凝土11.4累计车次:24车次,累计方量:157.2。混凝土标号C45
吊车完成灌注桩1根。
挖机工作1天。
拉水车7车水。
雇佣民工清扫马路1
早10:00灌注桩M7坑孔完成,深度28.5米。12:30吊车下钢笼后深度为26米,钢笼拔不出,深度不达标,施工方工长(刘工)报告监理方、甲方后采用清孔方案②,13:30左右用钻机正循环清孔,测孔深度为28米15:30左右将钢笼切割,16:00开始灌注混凝土。17:00成桩。
﹡﹡重要:施工方(刘工)保证M7号灌注桩桩基达标,负全部责任,若不达标,重新补桩,费用由施工方承担。
2012年10月8日
荣耀渭南网---每天我们都在影响这座城市!

签到天数: 1 天

[LV.1]初来乍到

发表于 2014-4-16 17:47 | 显示全部楼层
房价马上大跌 谁买谁傻逼
荣耀渭南网---每天我们都在影响这座城市!

签到天数: 23 天

[LV.4]偶尔看看III

 楼主| 发表于 2014-4-16 17:50 | 显示全部楼层
看着楼上的那个日志,想起那是没日没夜,呵呵,疲惫带有成就感,辛苦带有自豪,后来自己日志没写了,深冬寒冷有幸福感
荣耀渭南网---每天我们都在影响这座城市!

签到天数: 23 天

[LV.4]偶尔看看III

 楼主| 发表于 2014-4-16 18:06 | 显示全部楼层

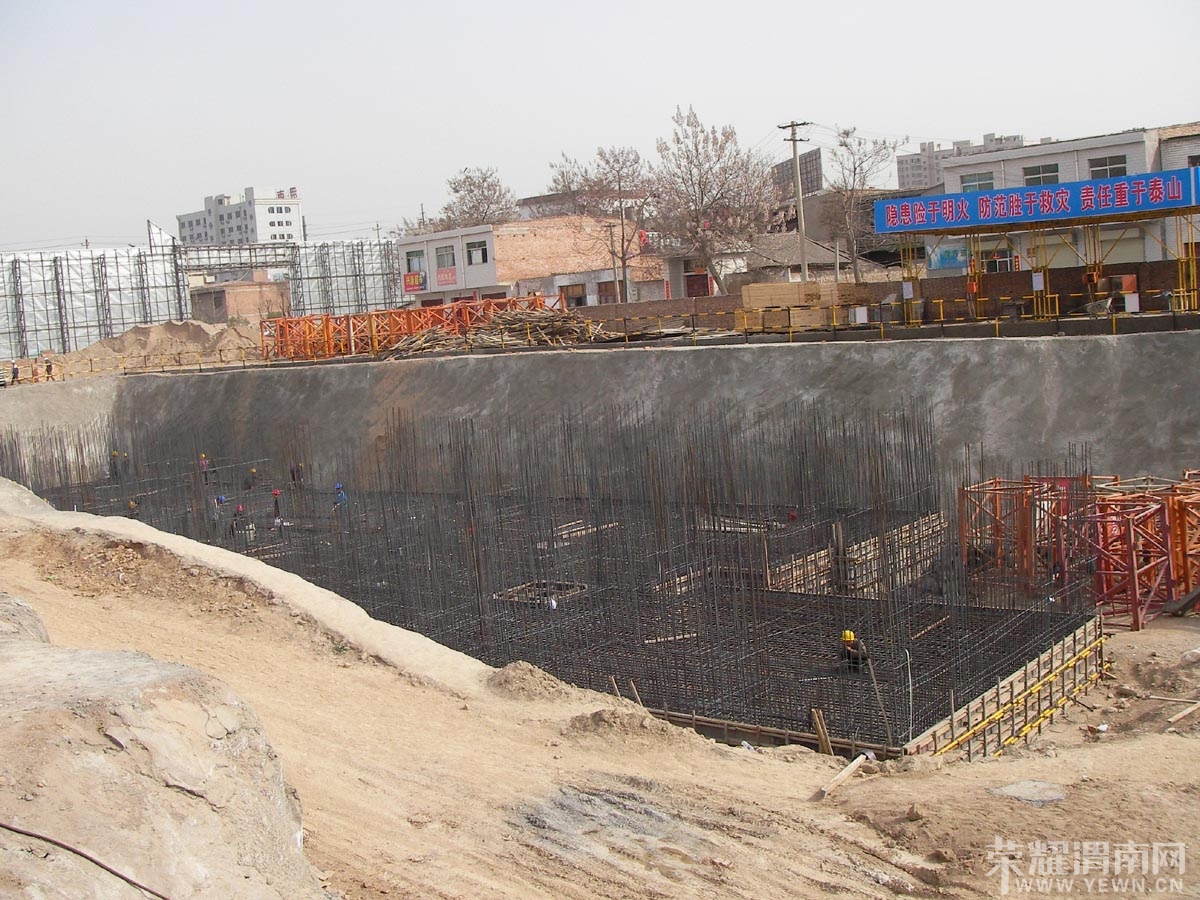

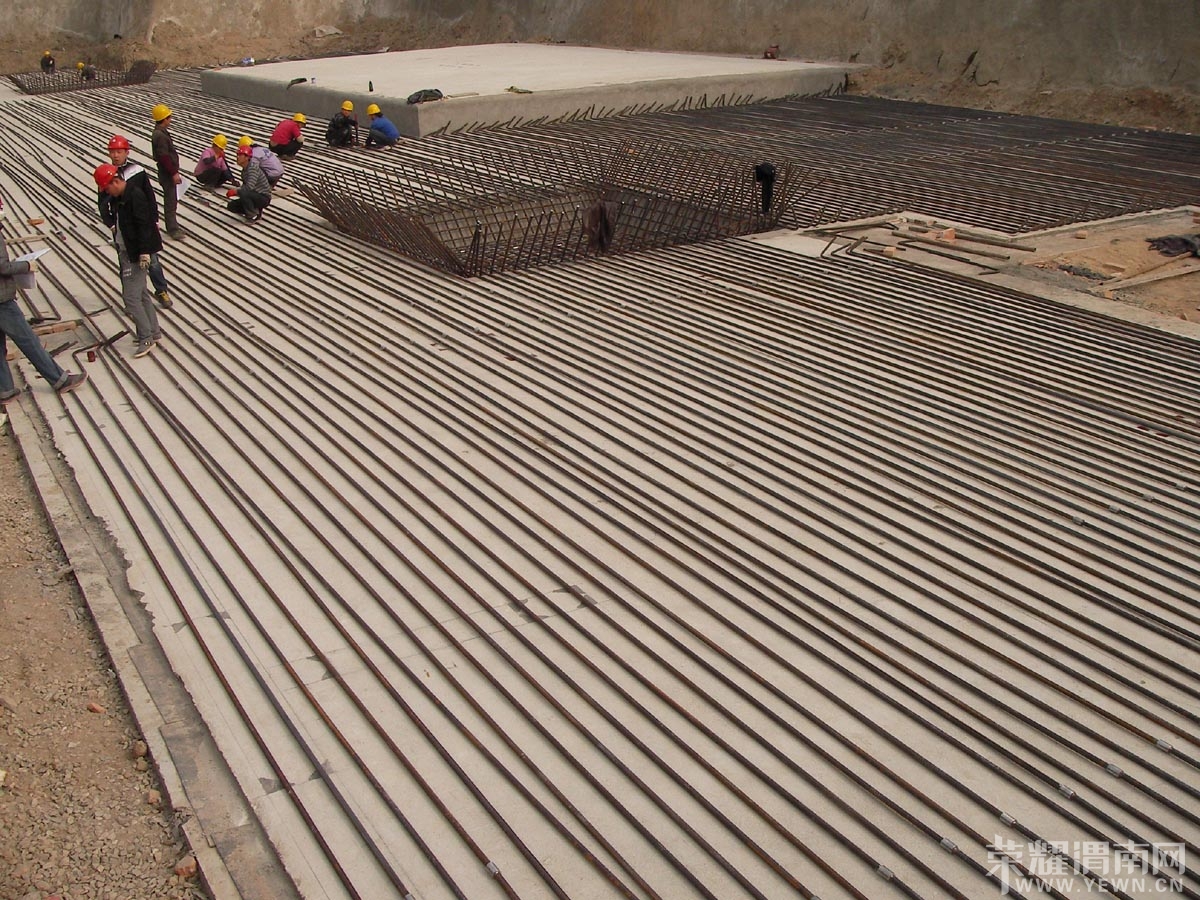

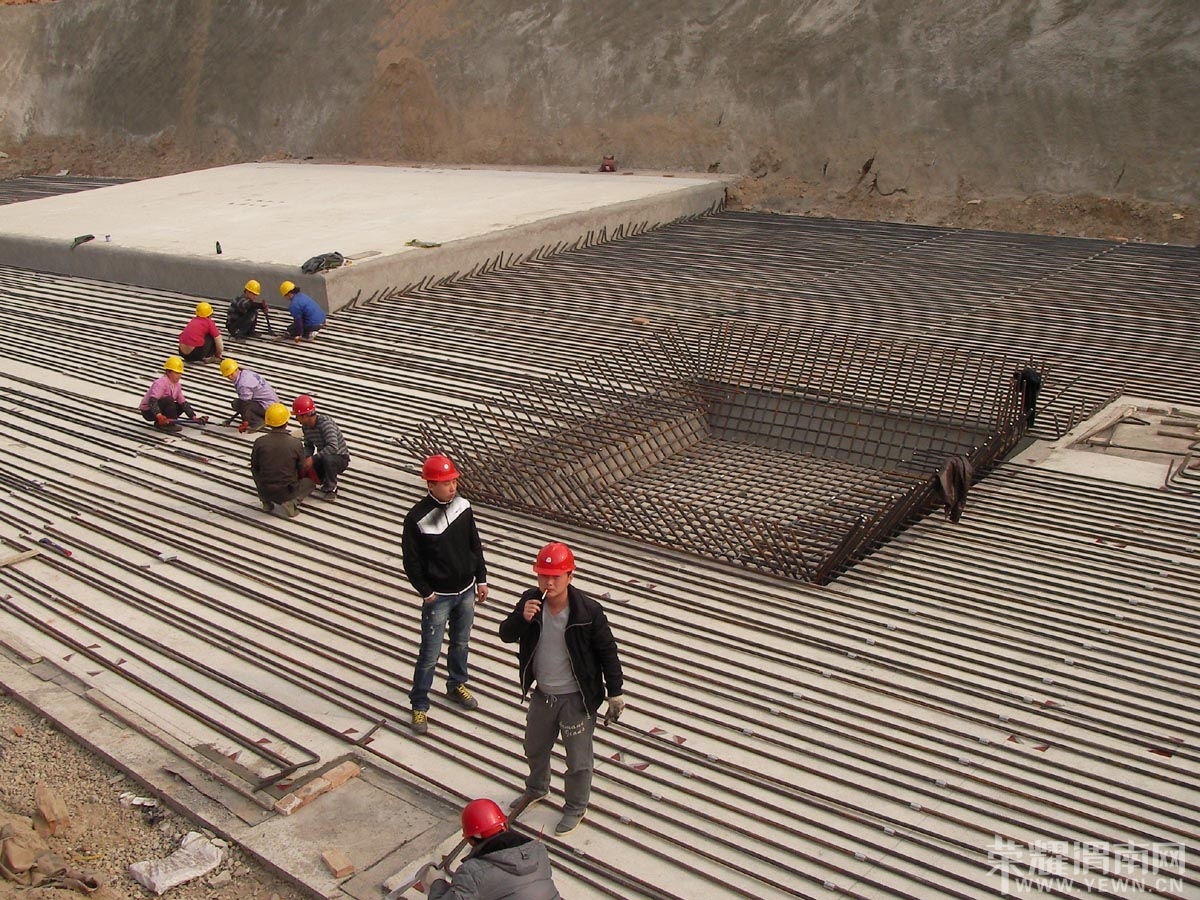

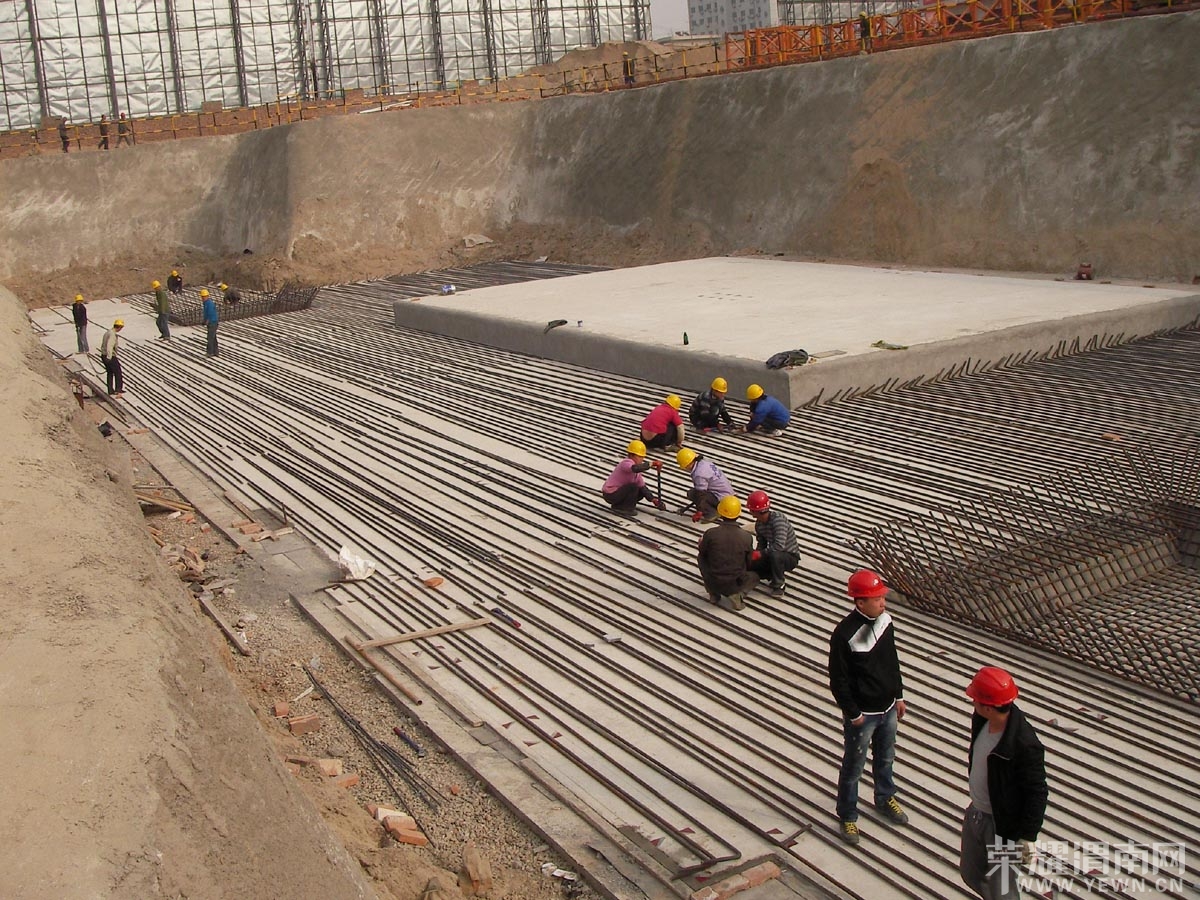

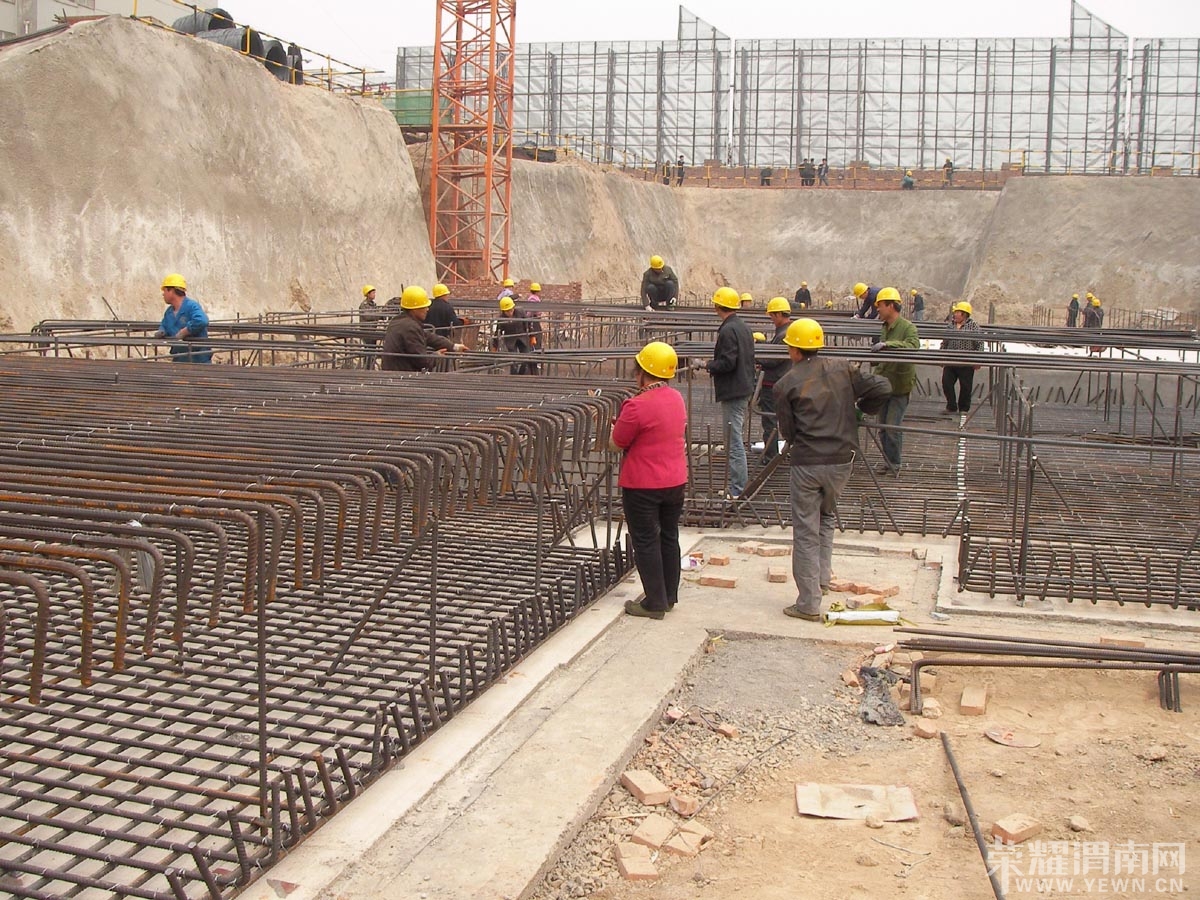

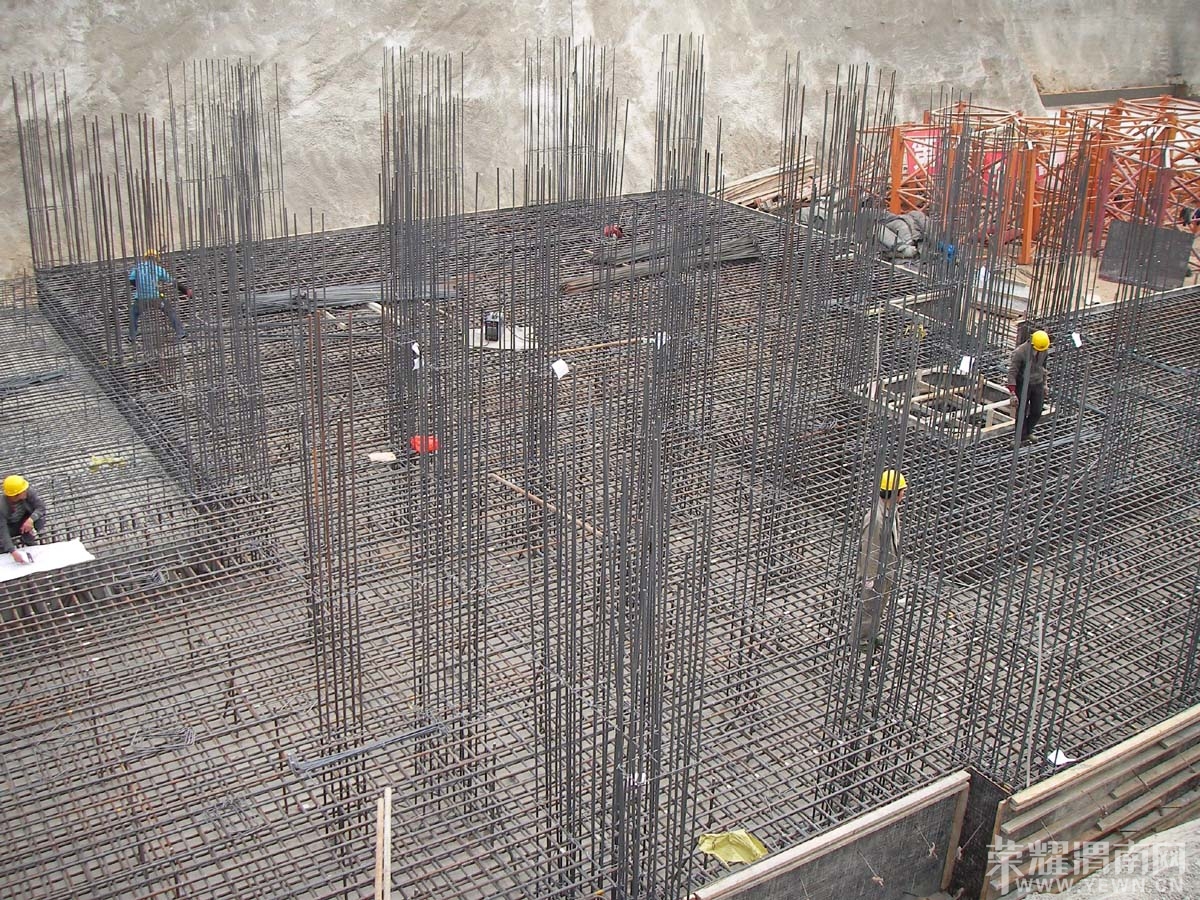

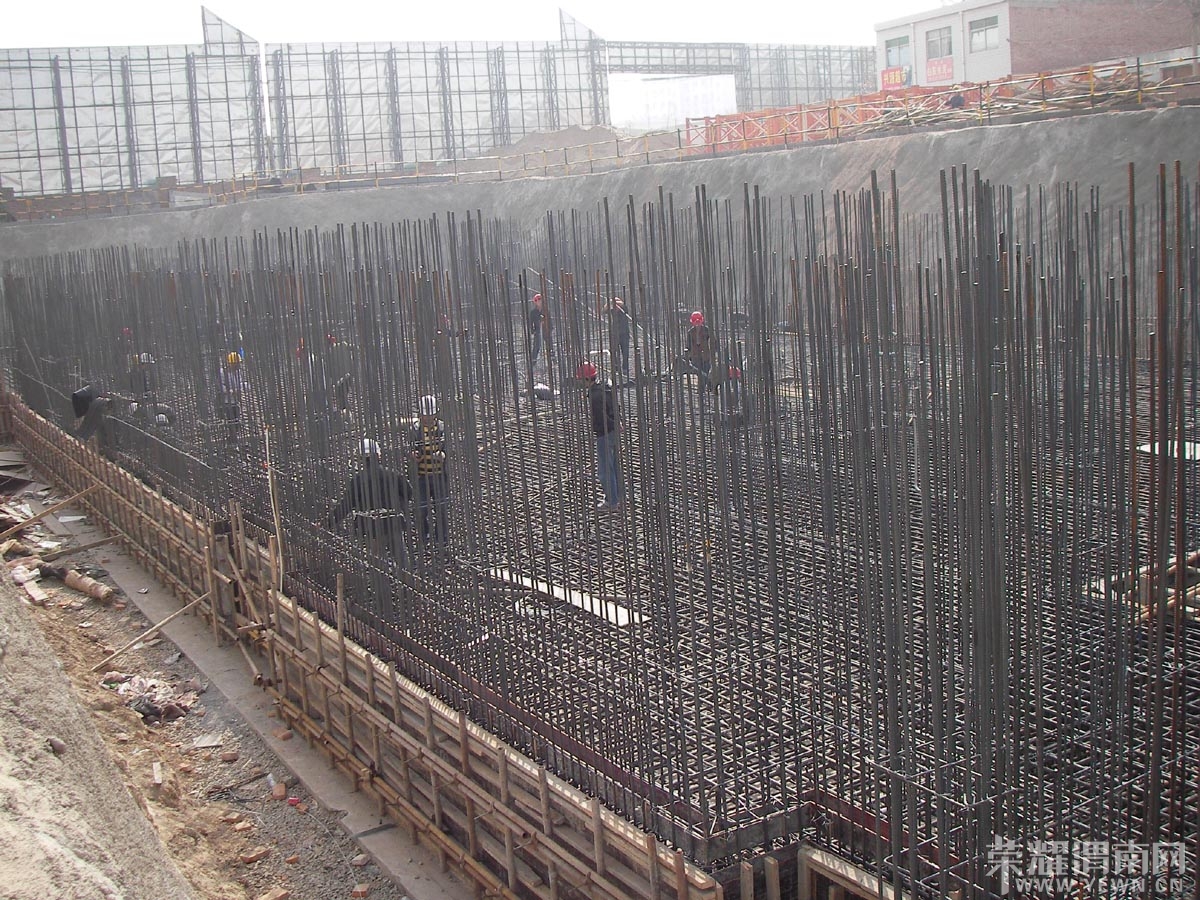

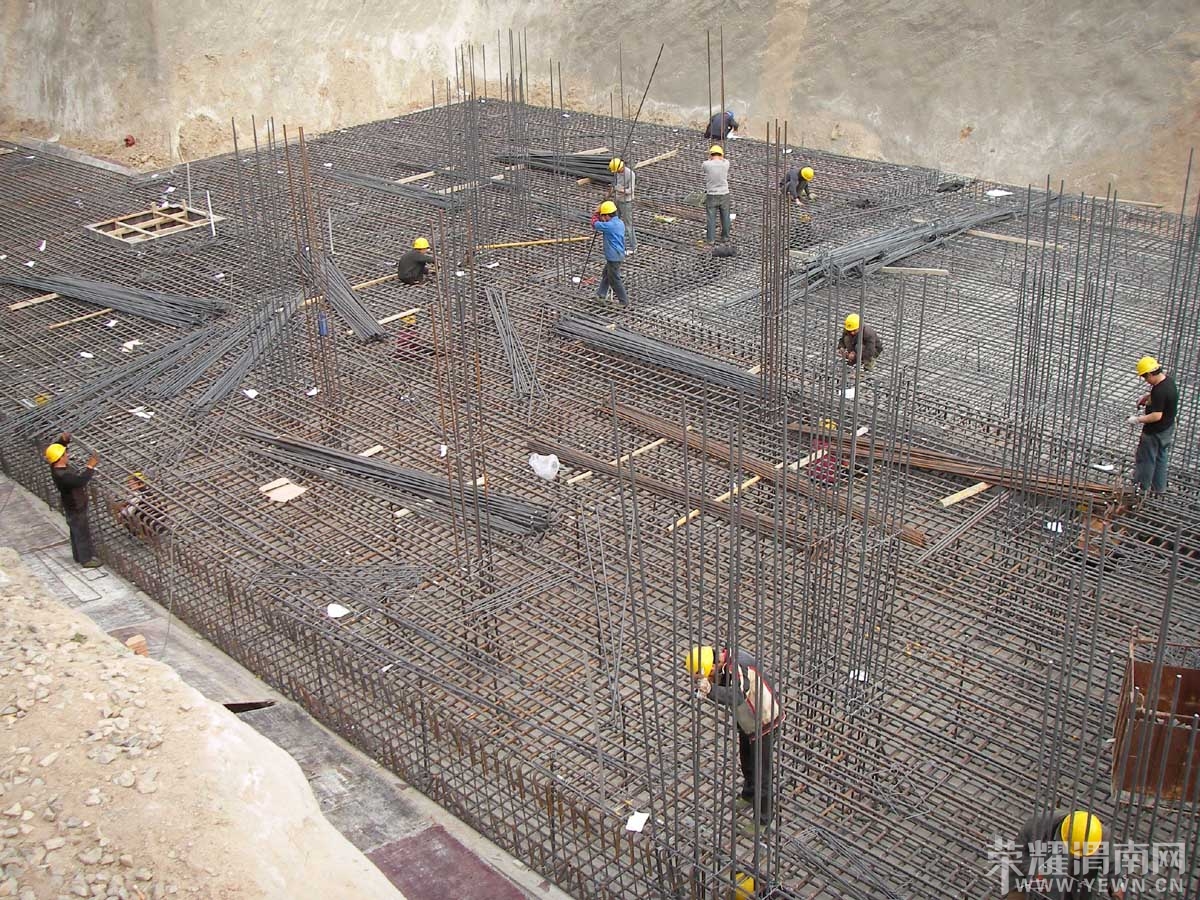

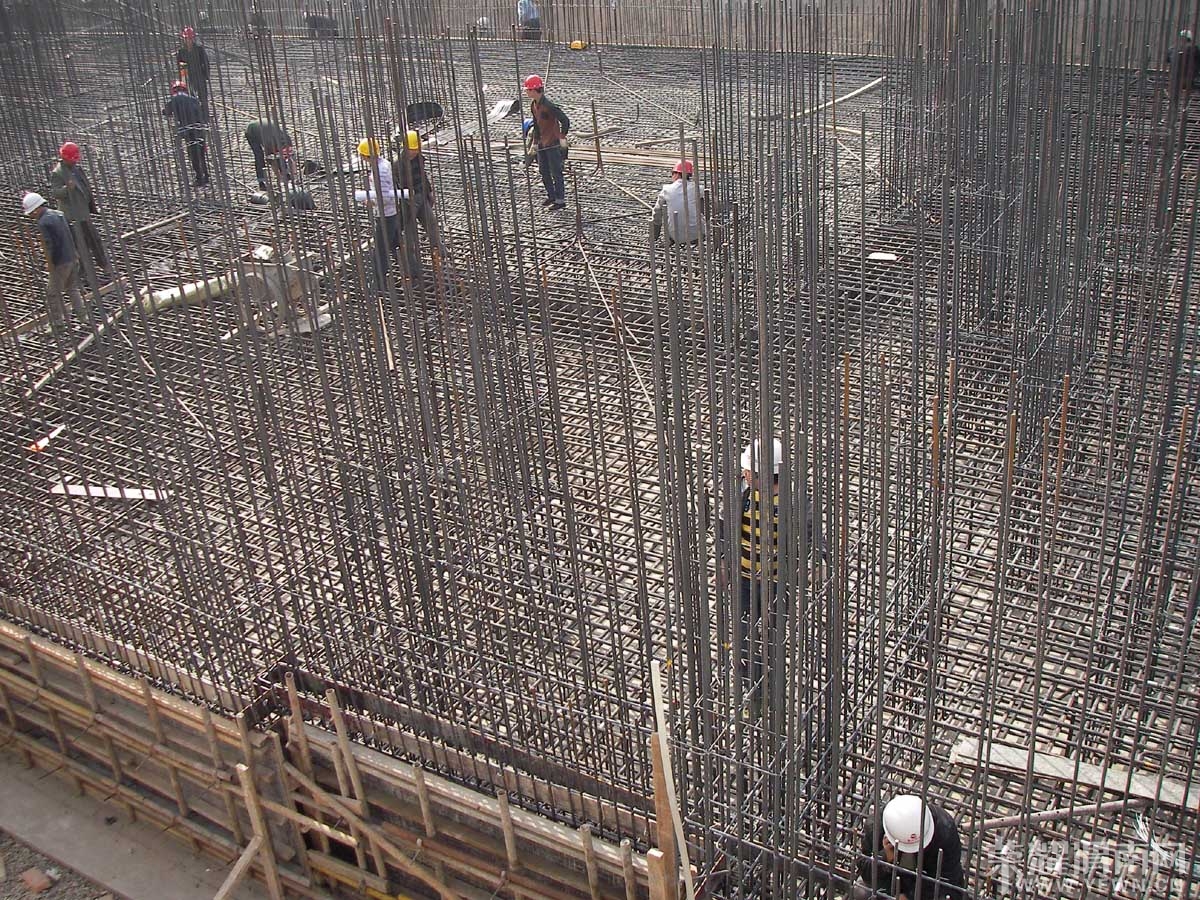

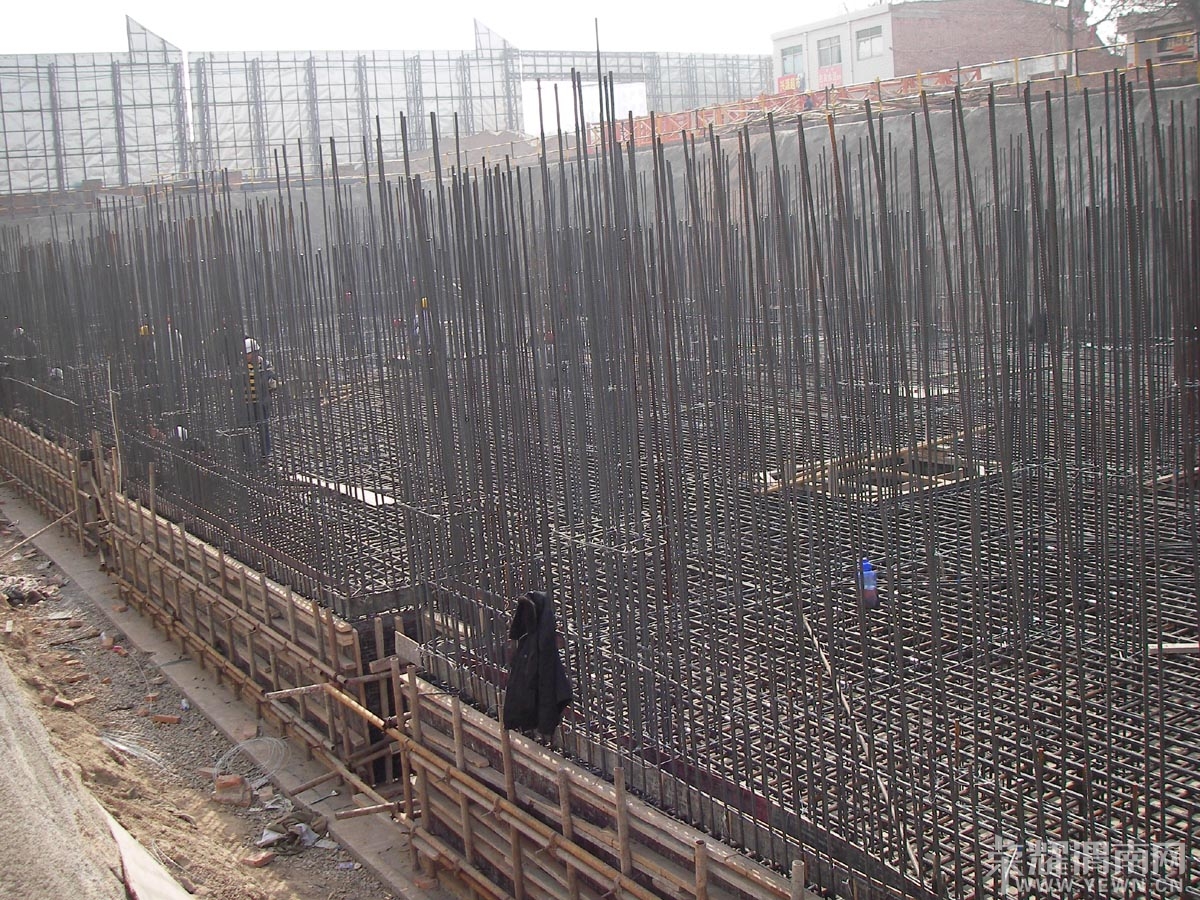

5号楼施工陆续更新
更多图片 小图 大图
组图打开中,请稍候......
荣耀渭南网---每天我们都在影响这座城市!

使用高级回帖 (可批量传图、插入视频等)快速回复

您需要登录后才可以回帖 登录 | 立即注册 |

本版积分规则   Ctrl + Enter 快速发布

发帖时请遵守我国法律,网站会将有关你发帖内容、时间以及发帖IP地址等记录保留,只要接到合法请求,即会将信息提供给有关政府机构。
返回顶部快速回复返回列表找客服
快速回复 返回顶部 返回列表
