“330千伏罗灵线已带电、线路运行正常。”9月21日3时31分,国网渭南供电公司输电运检中心专责王进宏汇报道,标志着历时10天的330千伏罗灵线9基水泥杆改造工程圆满结束。
330千伏罗灵线是起自陕西330千伏罗敷变,终于河南至灵宝换流站,是西北和华中联网的重要输电通道。此次改造9月11日至20日历时10天,主要任务是将全线剩余9基服役40年的门型水泥砼杆更换为角钢铁塔,更换老旧导地线25.8千米,解决杆体老化、导地线老旧、防异物能力不足等隐患,从根本上提升了线路本质安全水平,为跨区电网安全可靠运行提供了坚实保障。
工程自2024年筹备以来,渭南公司早早成立工作专班,多次组织设计、施工单位深入现场开展全方位勘察。针对线路途经村庄、光伏产业园等复杂外围环境,精准制定“一基一策”作业计划,统筹各方资源全力攻克青苗赔偿协调、物资运输路线规划等前期难点,用坚定的执行力诠释“五抓”工作理念,先后完成9基铁塔基础浇筑养护、109.4吨塔材预组装、3处跨越架搭设等准备工作。

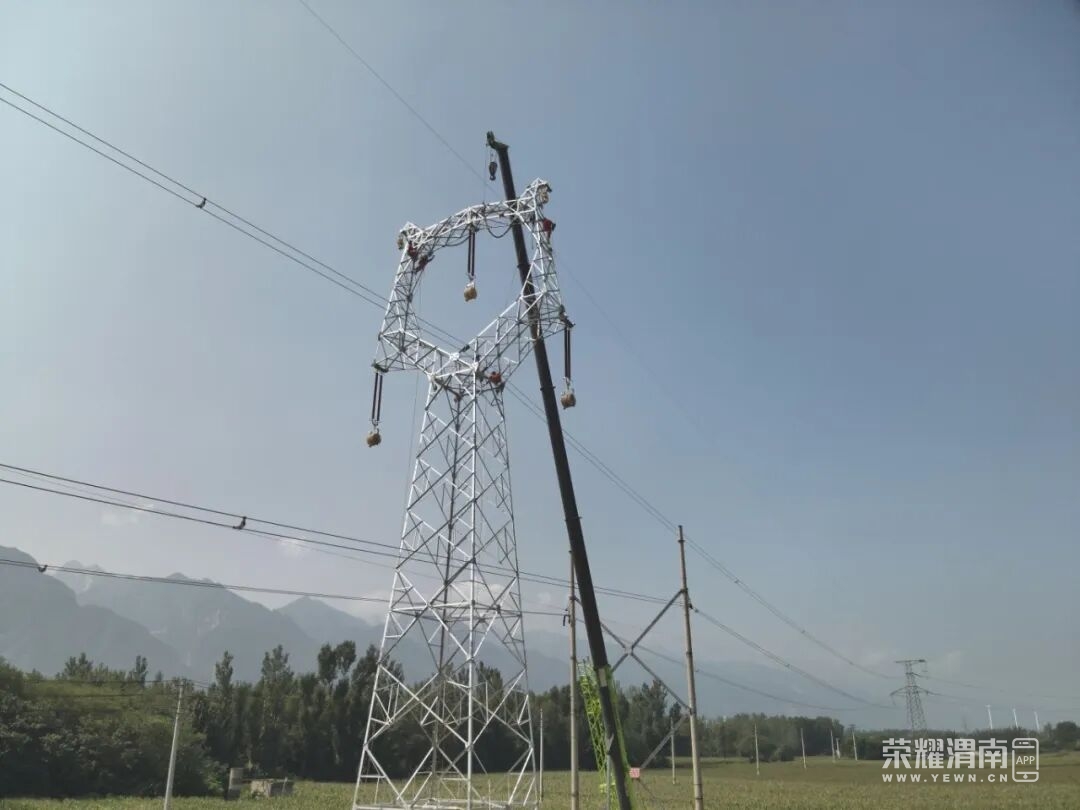

9月11日工程开工后,渭南地区经历了两轮历时6天的秋淋天气,淅淅沥沥的雨水让施工现场泥泞不堪,施工机械进场难、高空作业风险大,杆塔组立、展放导线、拆旧进度被迫放缓。

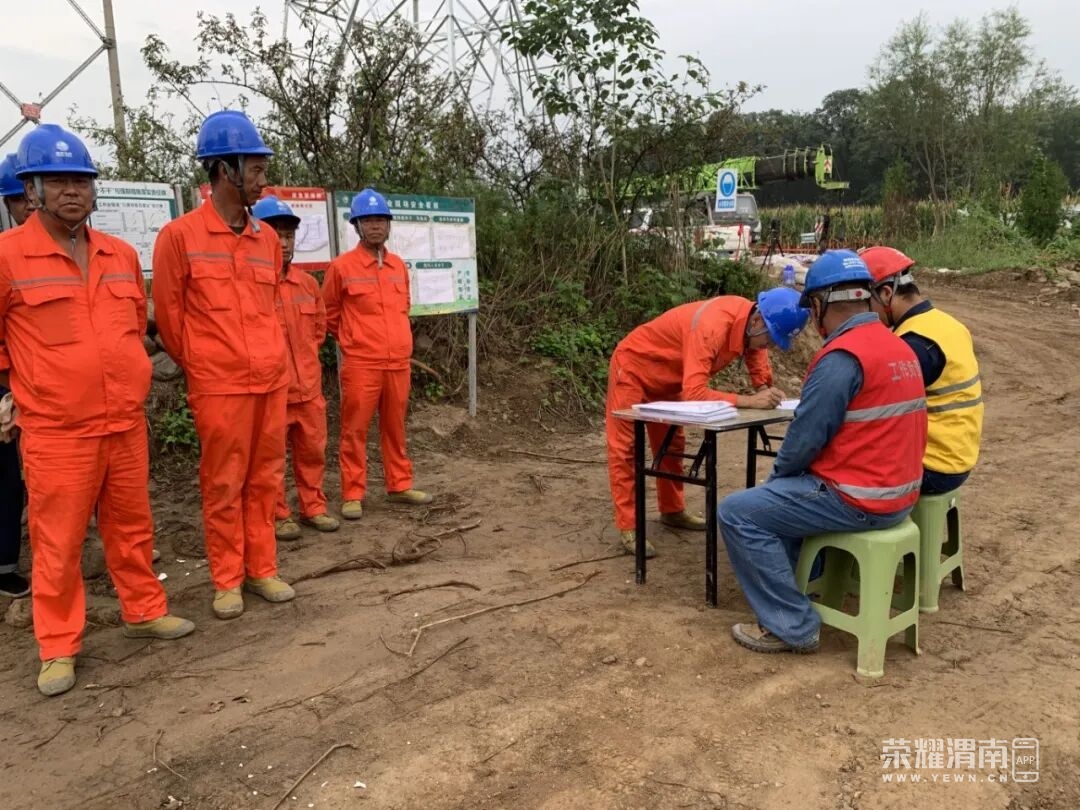

面对这一状况,渭南公司输电运检中心协同陕送公司第一时间召开攻坚会商会,明确了“工期不变、务期必成”的坚定态度,共同组建现场作业风险管控小组,倒排工期迅速制定了针对性施工方案。保障物资火速到位,临时保暖棚快速搭建,地锚拉线防雨、高空人员安全保障等措施一应俱全,机械设备、工器具和材料也穿上“雨衣”。施工人员在做好安全防护的前提下,灵活调整施工时间,抓住每个可作业窗口期争分夺秒作业,对杆塔基础强度、铁塔安装精度、导线架设质量、压接管及耐张线夹压接工艺等每一道工序严格把关,用熟练工艺践行对精品工程的承诺。验收人员提前介入编制验收方案,采取“随工验收”模式,与施工人员同进同出,缺陷立查立改、节省返工消缺时间。
9月20日19时,随着汇报调度全部地线已拆除,连续秋雨挑战下改造攻坚仍按期完工,用实际成果彰显了渭南公司彻底解决老旧设施隐患、提升本质安全水平的铁腕决心,彰显了陕西公司敢打硬仗、能打硬仗的铁军精神。
据悉,渭南公司2022年以来完成了全量28条330千伏8924支超期绝缘子更换后,2024年开始实施330千伏老旧水泥杆升级改造专项工作,计划五年内完成包括剩余15条330千伏线路570基水泥杆更换并搭车完成老旧导地线更换、交跨隐患治理、防风偏治理等工作,目前已储备并计划2026年实施330千伏蒲富ⅠⅡ线等4条线路159基水泥杆改造、330千伏东咸Ⅰ线等9条线路187基杆塔防风偏改造项目。
